近日,随着位于青阳县的皖4标段跨越±500千伏葛南林枫线接地线顺利拆除,白鹤滩—浙江±800千伏特高压直
流输电工程安徽段全线完工。
白鹤滩—浙江特高压工程安徽段于去年10月18日开工,起于金寨县斑竹园镇板厂村,止于浙江省湖州市安吉县
章村镇山里坞(皖浙交界),长度492公里,新建铁塔977基。工程沿线地形地质条件复杂,八成以上铁塔位于大别
山区和皖南山区,跨越铁路、公路、河道和10千伏及以上带电线路达435次。

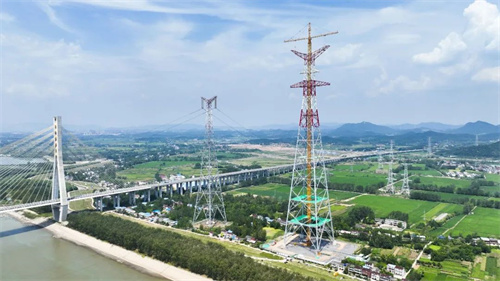

其中,“咽喉”工程长江跨越塔全高345米,重5107吨,首次采用±800千伏线路与双回交流500千伏线路同塔方
式跨越长江,是世界上特高压直流输电最高塔最重塔、技术最先进的交直流两用塔。
白鹤滩—浙江特高压工程是“西电东送”重点工程,经四川、重庆、湖北、安徽、浙江5个省市,线路全长2140
公里。工程投运后,每年输电能力将超过300亿千瓦时,可替代煤电装机8000兆瓦,减少燃煤约1057万吨,减
少二氧化碳排放1919万吨。
